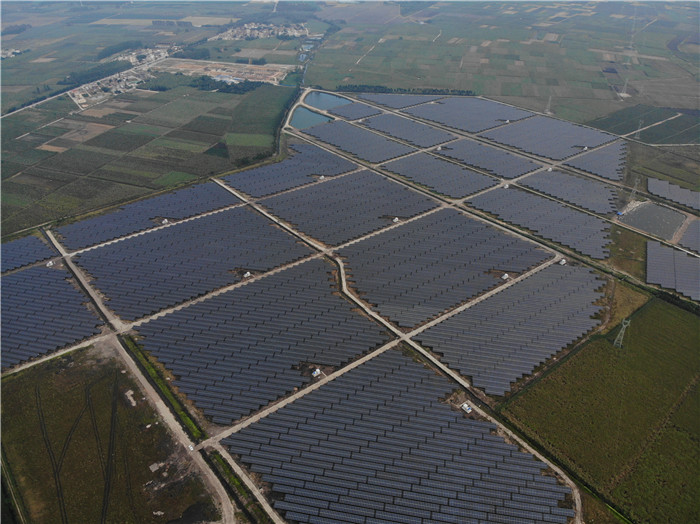

近日,由中機國際EPC總承包的遂溪縣楊柑鎮農業光伏項目(二期)成功并網發電,這是中機國際在粵港澳大灣區完成的又一成果。
該項目位于廣東省湛江市遂溪縣北坡鎮,占地面積約880余畝,共選用了13多萬塊單晶光伏組件,首年發電量可達7443萬度。
這樣的項目,中機國際是如何實現的呢?
一、新型土地空間綜合利用方案
項目以農、光互補的田園綜合體模式,采用高支架敞開式農業大棚的新型土地空間綜合利用方案,上部組件高度約2米高,下部可種植喜陰作物,如春砂仁等名中藥材,還可作為家禽養殖區,確保在以農為本的前提下,促進光伏產業和農副產業深度融合,既可以推進當地傳統農業結構的優化升級,又有效解決了發展低碳經濟、節能減排和開發綠色清潔能源的問題。
二、數字化仿真設計
光伏項目設計的關鍵在于如何有效結合地形特點,通過模擬太陽光照,得出最佳太陽能電池布置方式,進而獲得最佳發電效率。中機國際在該項目中采用PVsyst太陽能光伏系統設計軟件,結合當地太陽能資源數據及項目地形特點,通過軟件模擬演示得出最優布置方案,并通過sap2000有限元模型計算優化出最佳支架方案。
三、紅外線掃平儀
為使支架、光伏組件安裝更加精益求精,中機國際在該項目的樁基施工中首次采用了紅外線掃平儀技術。通過該技術,片區內樁頂標高誤差由原來±30mm降低至±10mm,區域內螺旋樁的標高誤差控制在±10mm內,保證了區域內光伏支架統一標高,完美的實現了場區發電單元“零遮擋”。同時也實現了場區發電單元的協同控制,使機械效率提升一倍,人工成本降低約60%,最終確保了項目的全容量并網。
四、科學管理、高效推進
年初疫情對該項目實施帶來一定影響,為確保項目順利推進,中機國際新能源工程所排除萬難,科學謀劃,迅速部署,統籌安排,在確保疫情防控和安全生產兩不誤的情況下,分解并細化相關職責,疫情期間率先復工。
項目在實施過程中,又遇亞熱帶雨季帶來的46天大到暴雨的惡劣天氣,項目部通過組織設立“青年突擊隊”,帶領各分包單位 “5+2”“白+黑”“晴+雨”的連續奮戰,在確保施工安全、工程質量的前提下攻堅克難,將近900畝的場地清表工作、35kv開關站建設、27基鋼構電塔豎立等重點、難點問題一一解除,按下施工快進鍵,開啟生產加速度,確保了項目的全面竣工。
