孟夏時節,在中機國際承接的美宜佳項目施工現場,呈現出一派繁忙景象,建設者們堅守一線,攻堅克難、保質保量,全力以赴推進工程建設,用勤勞和汗水描繪出了一道靚麗風景線。
?
5月30日,在業主、監理、供電公司一同的見證下,隨著所有設備沖擊完成,“計量表”指針開始轉動,現場爆發出一陣歡呼鼓掌聲,正式宣告本項目實現全容量并網發電,整個過程歷時25天。
?
該項目位于長沙市寧鄉美宜佳(湖南)產業園區內,裝機容量4.5342MWp,采用“自發自用、余電上網”模式,利用廠區內1#、2#、3#廠房屋頂面積37000㎡建設光伏發電項目,附帶汽車充電樁,可為汽車提供充電。
?
艱難險阻,迎難而上

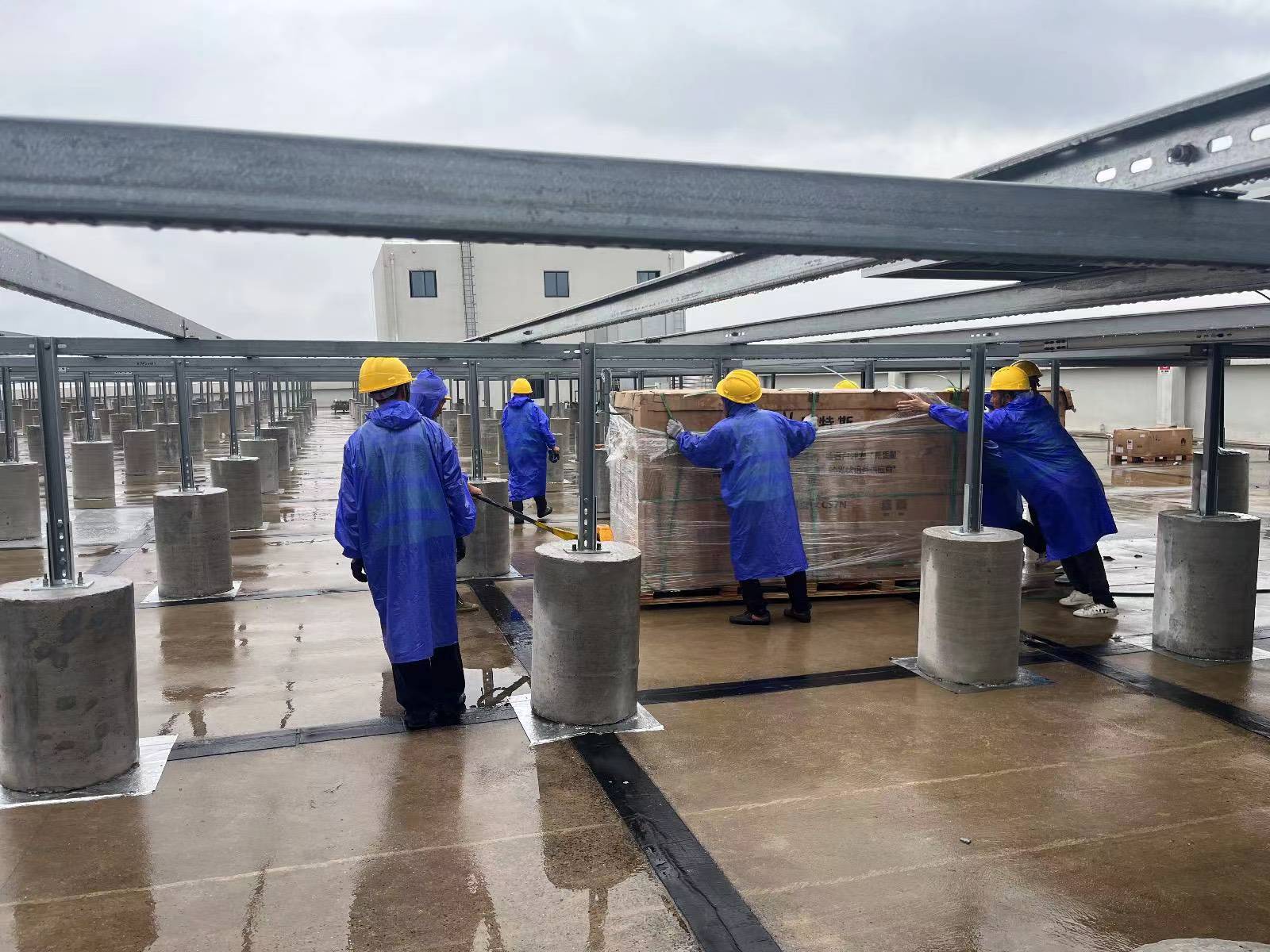

5月5日,項目正式進場,面對工期緊、設備材料工期特殊性等多重困難,中機國際項目團隊開展“搶進度、破難題、奮力決勝并網日”的專題會,合理調配“人材機”。為及時統籌協調設備材料進場,項目部安排專人全過程管理,各部門環環相扣、分秒必爭,同心協力攻克難關。
?
從備案、接入方案編制到電網批復,項目部提前謀劃、緊密協作,認真落實推進,真正實現了從設計、采購到施工全過程交鑰匙,為項目建設提供了全方位的工程設計、設備采購、施工建造全過程服務。
?
團結一致,全力以赴

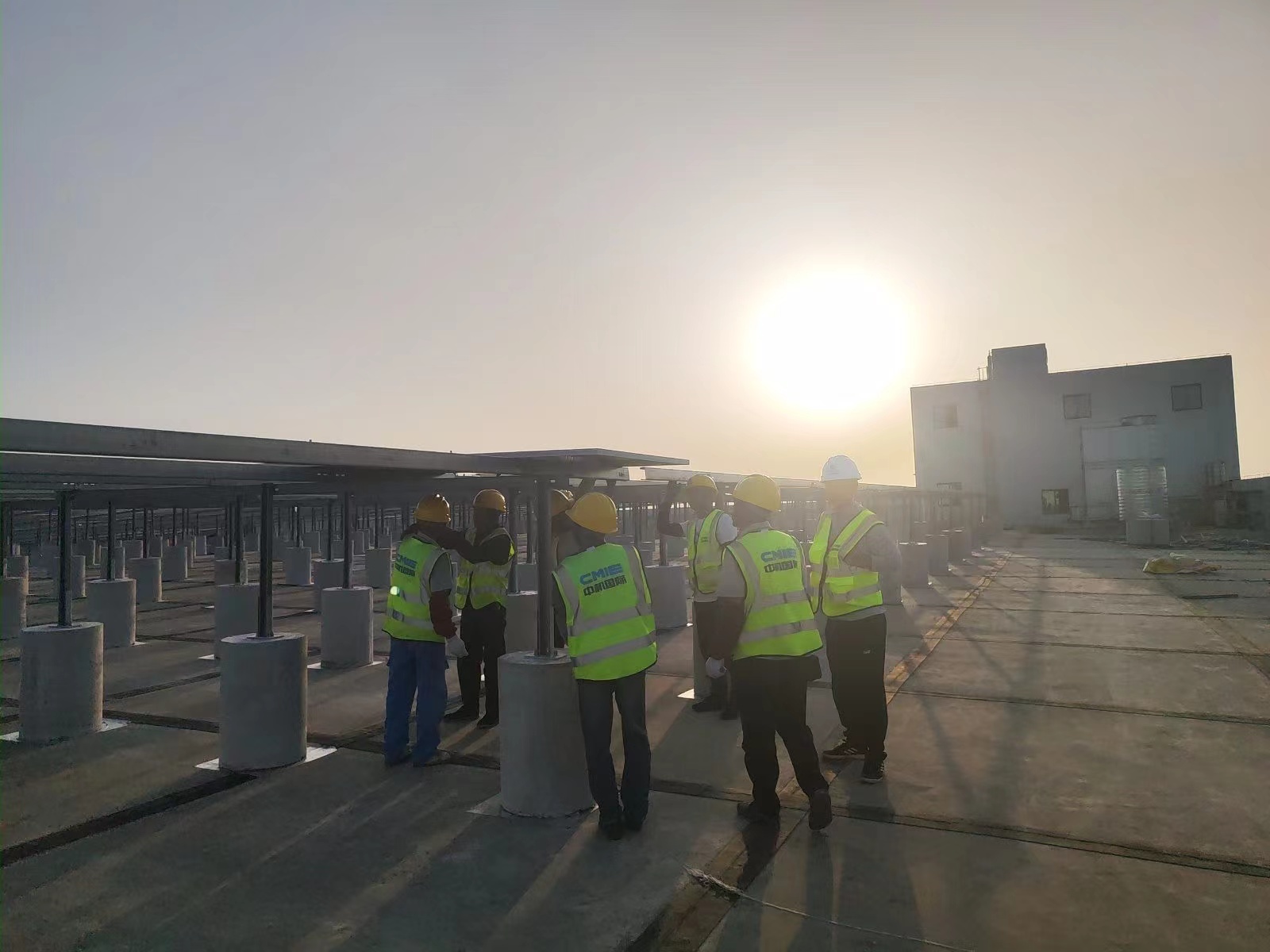

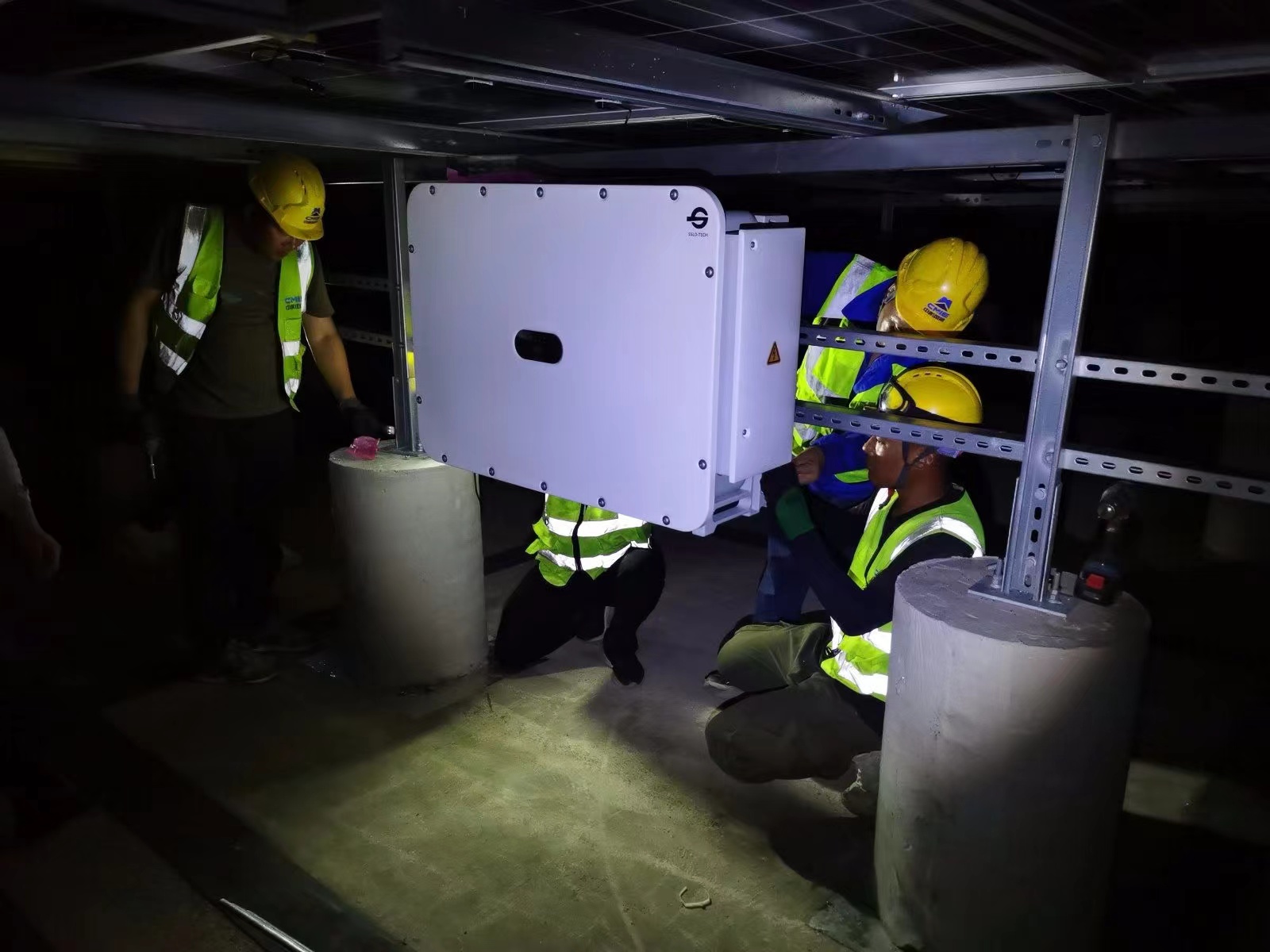

為全力沖刺項目全容量并網目標,中機國際項目組統一部署,調集人力和資源,科學組織施工,加大推進力度。太陽緩緩從地平線升起,光伏電站逐漸從夜幕中蘇醒。晨曦微露中的施工現場,奮斗在一線的項目組人員正提著工具包認真檢查設備,這僅僅是項目組的一個縮影。如火如荼的忙碌景象,早已融入到了平常的每一個日日夜夜,星空下每頂安全帽在閃閃發著光。
?
項目施工穩推進,安全質量雙保障
在加快進度、保證工期的同時,項目組嚴格落實安全生產要求,遵循安全生產和文明施工相關規定,在施工過程中時刻牢記“安全第一”的理念,持續性開展安全施工教育,規范施工、安全作業,強化全員質量與安全意識,保障安全施工,打造精品工程。
?
隨著太陽緩緩升起,一排排湛藍色的光伏面板正在陽光下熠熠生輝。項目的成功并網發電,不僅將有效降低電力成本,降低企業能耗,發揮明顯的社會經濟效益,還能減少能源消耗,實現環境保護與資源節約,為綠色低碳發展作出重要貢獻。
?
供稿:新能源工程所 李柔
